庆元、青田抽蓄项目建设取得里程碑式新进展
发布日期:2025-11-04    浏览数:53
  为深入学习贯彻习近平总书记关于共同富裕、“千万工程”的重要论述和考察浙江重要讲话精神,全面落实省委、省政府重大战略部署,省环保集团坚持“以项目看发展论英雄”理念,积极推进庆元、青田抽水蓄能“千项万亿”工程建设工作。近日,庆元抽蓄项目迎来新进展,一起来看↓↓↓
  庆元抽蓄

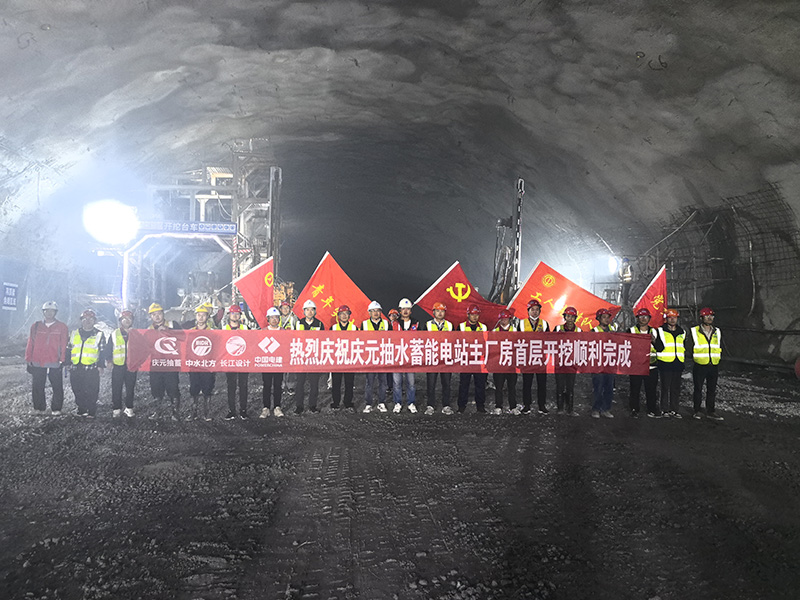

  10月31日,浙江省庆元抽水蓄能电站地下厂房首层开挖工程较年度进度计划提前25天圆满完成任务。这座深埋山腹的“地下宫殿”顺利攻克多重施工难关,取得了关键性建设突破,为后续机组安装、设备调试铺平道路。

  庆元抽蓄电站地下厂房首层开挖规模宏大,总长163米、宽24.5米、深10.5米,石方开挖量约18万立方米。施工过程中,项目不仅要直面高地应力带来的围岩稳定风险,还需应对岩层节理裂隙发育、局部渗水等复杂挑战。为筑牢施工根基,项目坚守“勘探先行”原则,通过施工地质预报、孔内摄像加密勘探等技术手段,精准探明地下“地质密码”,定位不良地质体,为支护方案优化提供坚实数据支撑。同时创新采用“厂房开挖推进+排水廊道同步施工”协同工艺,有效减小地下水渗漏影响;严格遵循“短进尺、弱爆破、强支护、勤监测”施工准则,以全程动态监测结合关键参数实时调整,实现施工安全与开挖质量的双重管控,确保结构尺寸完全符合设计要求。



  青田抽蓄
  11月3日,浙江青田抽水蓄能电站项目控制上下库连接公路全线畅通的“咽喉”工程3号隧道顺利贯通,为实现上下库连接公路全线通车创造了坚实的基础。
  3号隧道是连接项目上下水库的最终关键段,其建设进程直接关乎上下库公路全线通车的目标。自今年3月31日首次爆破进洞以来,参建团队历经约7个月的艰苦奋战,圆满完成了全长1551米的隧道掘进与贯通任务。施工期间,建设者们成功挑战了最大埋深约214.6米的复杂地质条件,始终恪守“短开挖、强支护、快封闭、勤量测”的施工原则,并综合运用超前地质预报等先进技术手段,逐一攻克了多项技术与管理难题,最终以“零安全事故”的卓越记录,实现了工程的高标准贯通。

  此次贯通为现场管理与协调提供了极大便利:上下库之间的通行时间从原先绕行所需的2.5小时,革命性地缩短至约40分钟,极大加强了上下库区之间的联系。作为项目物资运输不可或缺的“生命线”,该连接公路的全线打通,为项目主体工程后续建设的快速推进提供了强有力的运输保障,同时也为青田抽蓄未来长期安全稳定运营构筑了坚实的交通基础。
